一體化泵站基坑詳細施工方案

發布時間:2025-05-22人氣:49

一體化泵站基坑詳細施工方案,話不多說,直接上干貨!

一、拉森鋼板樁

1)施打前應對地下管線和構筑物進行復勘,認真放出準確的支護樁中線。

2)打樁前,對鋼板樁逐根檢查,剔除連接鎖口銹蝕、變形嚴重的鋼板樁,不合格者待修整后才可使用。

3)打樁前,在鋼板樁的鎖口內涂油脂,以方便打入拔出。

4)樁位的允許偏差為50mm,在插打過程中隨時測量監控每塊樁的斜度不超過0.5%,當偏斜過大不能用拉齊方法調正時,拔起重打。鋼板樁的其他允許施工偏差應符合現行行業標準《建筑樁基技術規范》JGJ94的相關規定。

5)鋼板樁施打建議采用屏風式打入法施工。施工中應根據具體情況變化施打順序,采用一種或多種施打順序,逐步將板樁打至設計標高,一次打入的深度一般為0.53.0米。

6)密扣且保證開挖后入土不小于2米,保證鋼板樁順利合攏;特別是工作井的四個角要使用轉角鋼板樁,若沒有此類鋼板樁,則用舊輪胎或爛布塞縫等輔助措施密封。

7)打入樁后,及時進行樁體的閉水性檢查,對漏水處進行焊接修補,每天派專人進行檢查樁體。

8)鋼板樁的拔除

1、在回填至鋼板樁頂附近,回填土壓實度達到要求后,方可拔除鋼板樁。

2、拔樁起點和順序:對封閉式鋼板樁墻,拔樁起點應離開角樁5根以上,可根據沉樁是情況確定拔樁起點,必要時也可用挑拔的方法。拔樁的順序宜與打樁時相反。

3、振打與振拔:拔樁時,可先用振動錘將板樁鎖口振活以減少土的粘附,然后邊振邊拔。對于較難拔除的板樁可先用柴油錘將樁振下100300mm,再與振動錘交替振打和振拔。有時,為及時回填拔樁后的土孔,當把板樁拔至比基礎底板略高時暫停引拔,用振動錘振動幾分鐘,盡量讓土孔填實一部分。

4、起重機應隨振動錘的啟動而逐漸加荷,起吊力一般略小于振動器彈簧的壓縮極限。

5、供振動錘使用的電源為振動錘本身額定功率的1.22.0倍。

6、對引拔阻力較大的鋼板樁,采用間歇振動的方法,每次振動5min,振動錘連續不超過1.5h

7、對拔樁后留下的樁孔,必須及時采用石屑、中粗砂等材料進行回填。

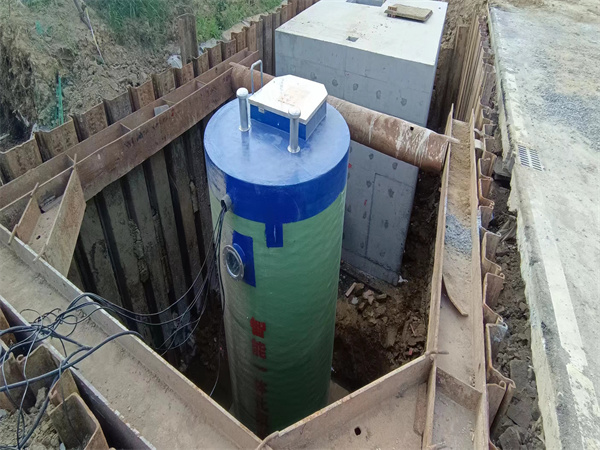

一體化泵站

二、鋼支撐和鋼圍檁

1)本次支護均采用Φ325-12mm鋼支撐,鋼圍檁采用H型鋼(H型鋼尺寸為300×300×10×15mm)。

2)鋼支撐平面上可做適當調整,但最大間距不應大于4m。鋼支撐梁端應設置封端板與鋼圍檁焊接,并做好防墜落措施。

3)鋼支撐的安裝與拆除順序,應同基坑圍護施工相一致。一體化泵站基坑開挖至每道支撐設計中心位置后,停止開挖并進行掏槽架設支撐,在基坑開挖過程匯總不允許超挖。

4)在地面按數量及質量要求及時配置支撐,保證支撐長度適當;支撐水平軸線偏差不大于30mm,梁端中心標高偏差不大于20mm,同層支撐中心標高偏差不大于30mm

5)分層分小段(約8m長)開挖土方和相應支撐,安裝應控制在24h內完成。開挖中應及時測定支撐安裝點,確保支撐端部中心位置誤差控制在容許限值內。

6)支撐安裝完畢后,應及時檢測各個節點的連接情況,經確認符合要求后方可施加預應力(視具體變形情況決定是否施加預應力)。

7)所有的鋼支撐端部支托和連接構造都要能防止應碰撞而移動脫落。應采取復緊裝置等可靠措施,防止因壓力消減造成的支撐端部移動脫落。

8)支撐與圍檁不垂直處,施工時必須小心謹慎,嚴格按設計要求加工制作和安裝,支撐頭安裝時必須確保支撐軸向受力,不產生偏心,以免支撐失穩。

9)基坑開挖到底時應及時澆筑墊層,鋼板樁支護段中,空隙可采用鋼楔或木楔固定牢靠。如施工過程中基坑變形過大時,應及時施加臨時支撐或在管廊頂板設傳力帶。

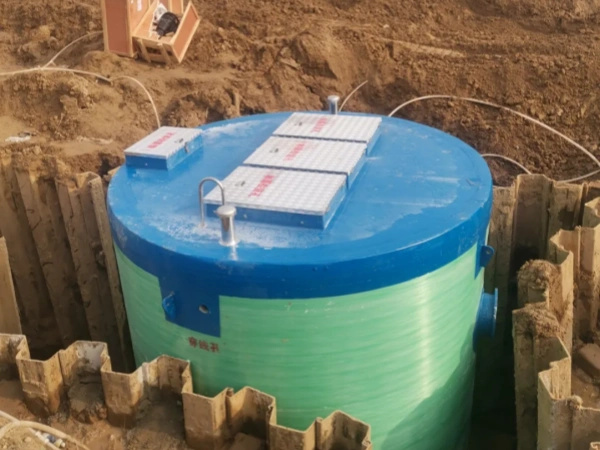

一體化泵站

三、坡面防護

放坡段,坡面采用10cm網噴C20混凝土,鋼板樁樁頂放坡采用5cm素噴混凝土防護。

四、土方開挖

1一體化泵站基坑開挖必須在降水效果明顯、鋼板樁施工完畢達到設計要求后方可進行。

2)開挖時應分層進行,每一層土方開挖應在其上部的支護體系能夠滿足設計要求后進行。嚴格遵循“分層開挖、嚴禁超挖”的原則。

3)土方應分層、分段、均勻、對稱開挖,土方開挖面高差不宜過大(軟土中不大于1.0m),分段開挖長度約為20m,以確保開挖過程中土體自身的穩定。

4)縱向放坡開挖時,應在坡頂外設置截水溝或擋水土堤,防止地表水沖刷坡面和基坑外排水再回流滲入坑內。

5)土方開挖可采用機械挖土,但應注意挖鏟不得碰撞防護設施。

6)應采用信息化施工,制定詳盡的施工方案,土方開挖施工單位應依據監測信息對土方開挖方案進行適當調整。

7)土方開挖過程中應對整個支護體系的變形、受力情況進行嚴密的監測,一旦發現異常情況立即停止開挖,查明原因并采取有效措施后方可繼續開挖。發現滲漏水時應及時封堵后方能繼續開挖。基坑開挖時需做好地表水和基坑內的防水、排水措施,確保施工時基坑底面的干燥。

8)機械挖土時,坑底應保留200300mm厚土層,由人工挖除整平,以防止坑底土被擾動。

9)土方開挖過程中及施工期間,鄰近基坑10m范圍內不得堆土、堆料,5m范圍內不得行重車;土方開挖過程中,嚴禁施工機械碰撞、碾壓防護結構。

10)基坑開挖過程中應對圍護結構滲漏水進行封堵。

11)在施工過程中應根據現場施工實際情況與地質勘察資料進行核對,若有變化應立即通知監理、設計和勘察單位現場調整處理。

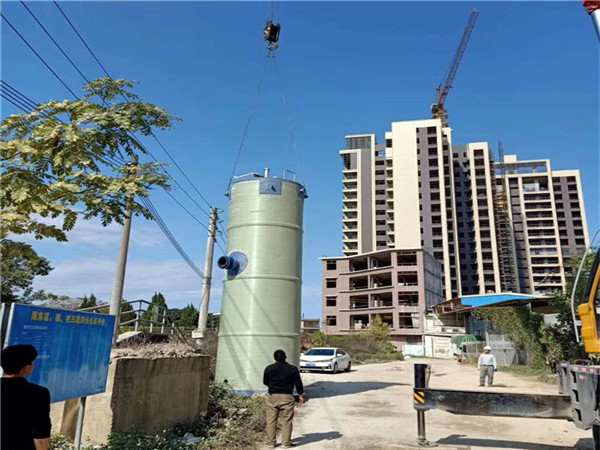

一體化泵站

五、基坑回填

1一體化泵站基坑必須在結構達到設計強度的90%后回填,回填填料及壓實度要求參照《建筑地基處理技術規范》 JGJ79-2012等相關規范執行,并同時滿足相關專業圖紙的回填要求。坑支護結構與建筑結構之間范圍內采用砂礫石回填,支護結構頂以上采用合格土石回填,不得采用非適用性材料填筑,地下水位以下宜采用粗粒料回填。結構兩側范圍內采用人工攤鋪、內燃機沖擊夯分層夯實;結構頂以上可采用平地機攤鋪、振動壓路機碾壓密實,每層松鋪厚度不超過30cm。壓實過程中應避免損壞樁體,機械可根據施工情況實際調整,但應滿足壓實填土的控制指標,達到設計要求后方可進行下一步施工。

2)基坑回填原則上應回填至現狀地面高程,回填土坡率按不陡于1:3分層碾壓回填。雜填土、耕土及軟塑含礫黏土不得用于基坑回填。

3)回填方法:結構施工滿足設計要求后,坑內積水、雜物、軟塑含礫黏土須清理干凈,并經驗收合格后開始回填基坑。采用兩側對稱分層進行。結構兩側和頂板1m范圍內的回填采用人工攤鋪、內燃沖擊夯分層夯實,每層松填厚度不超過15cm。結構兩側及頂板上超過1.0m的回填采用平地機攤鋪、振動壓路機碾壓密實,每層松鋪厚度不超過30cm。回填標高不一致時,從低處逐層填壓。基坑分段回填交接處,已填土坡挖臺階,其寬度不小于1m,高度不大于0.5m。每層松填20cm,用沖擊夯夯擊46遍。寬度在1m以上處每層松填30cm,用手扶式振動壓路機反復碾壓,碾壓密實度控制在96%以上。回填時機械或機具不得碰撞結構及防水保護層,結構兩側及頂板1m范圍內采用人工使用小型機具夯填。結構頂1m范圍外采用機械碾壓時,宜薄填、慢行、先輕后重、反復碾壓,碾壓搭接寬度不小于20cm。基坑雨季回填集中力量。分段施工,工序緊湊,取、運、填、壓各工序連續進行。

4)回填碾壓過程中,每一層均需檢測填土壓實度。

六、基坑降水、排水

根據地勘報告,本工程不存在穩定的地下水位,不需要專項降水措施,對于基坑開挖過程中可能遇見的坑內積水可設置集水坑集水明排方式解決,施工過程中需加強坡面排水工作,在基坑底部設置排水溝。積水通過抽水設備統一抽排出基坑,排入既有市政管線,除基坑開挖完成后設置排水溝以外,需根據現場實際情況在開挖過程設置排水設施,確保基坑開挖及主體結構施工期間坑內無積水。

更多關于一體化泵站的相關資料,可關注網站(www.wfmzjscl.com)!

標簽:
在線客服
服務熱線

服務熱線

15269612597

微信咨詢
山東康威環保科技有限公司
返回頂部
主站蜘蛛池模板: 六自由度平台_六自由度运动平台_三自由度摇摆台—南京全控科技 | 浴室柜-浴室镜厂家-YINAISI · 意大利设计师品牌 | 咿耐斯 |-浙江台州市丰源卫浴有限公司 | 山东PE给水管厂家,山东双壁波纹管,山东钢带增强波纹管,山东PE穿线管,山东PE农田灌溉管,山东MPP电力保护套管-山东德诺塑业有限公司 | 滁州高低温冲击试验箱厂家_安徽高低温试验箱价格|安徽希尔伯特 | 青岛球场围网,青岛车间隔离网,青岛机器人围栏,青岛水源地围网,青岛围网,青岛隔离栅-青岛晟腾金属制品有限公司 | NBA直播_NBA直播免费观看直播在线_NBA直播免费高清无插件在线观看-24直播网 | 快速门厂家-快速卷帘门-工业快速门-硬质快速门-西朗门业 | 重庆小面培训_重庆小面技术培训学习班哪家好【终身免费复学】 | 无线讲解器-导游讲解器-自助讲解器-分区讲解系统 品牌生产厂家[鹰米讲解-合肥市徽马信息科技有限公司] | 喷涂流水线,涂装流水线,喷漆流水线-山东天意设备科技有限公司 | 深圳富泰鑫五金_五金冲压件加工_五金配件加工_精密零件加工厂 | 智能门锁电机_智能门锁离合器_智能门锁电机厂家-温州劲力智能科技有限公司 | 壹作文_中小学生优秀满分作文大全 | 定制奶茶纸杯_定制豆浆杯_广东纸杯厂_[绿保佳]一家专业生产纸杯碗的厂家 | CNC机加工-数控加工-精密零件加工-ISO认证厂家-鑫创盟 | 防渗膜厂家|养殖防渗膜|水产养殖防渗膜-泰安佳路通工程材料有限公司 | 档案密集架,移动密集架,手摇式密集架,吉林档案密集架-厂家直销★价格公道★质量保证 | 工业车间焊接-整体|集中除尘设备-激光|等离子切割机配套除尘-粉尘烟尘净化治理厂家-山东美蓝环保科技有限公司 | 网站建设,北京网站建设,北京网站建设公司,网站系统开发,北京网站制作公司,响应式网站,做网站公司,海淀做网站,朝阳做网站,昌平做网站,建站公司 | 农产品溯源系统_农产品质量安全追溯系统_溯源系统 | 三效蒸发器_多效蒸发器价格_四效三效蒸发器厂家-青岛康景辉 | 喷码机,激光喷码打码机,鸡蛋打码机,手持打码机,自动喷码机,一物一码防伪溯源-恒欣瑞达有限公司 | 河南中整光饰机械有限公司-抛光机,去毛刺抛光机,精密镜面抛光机,全自动抛光机械设备 | 蜘蛛车-高空作业平台-升降机-高空作业车租赁-臂式伸缩臂叉装车-登高车出租厂家 - 普雷斯特机械设备(北京)有限公司 | 辐射仪|辐射检测仪|辐射巡测仪|个人剂量报警仪|表面污染检测仪|辐射报警仪|辐射防护网 | 溶氧传感器-pH传感器|哈美顿(hamilton) | 江苏密集柜_电动_手动_移动_盛隆柜业江苏档案密集柜厂家 | 余姚生活网_余姚论坛_余姚市综合门户网站| 华禹护栏|锌钢护栏_阳台护栏_护栏厂家-华禹专注阳台护栏、楼梯栏杆、百叶窗、空调架、基坑护栏、道路护栏等锌钢护栏产品的生产销售。 | 绿叶|绿叶投资|健康产业_绿叶投资集团有限公司 | 交流伺服电机|直流伺服|伺服驱动器|伺服电机-深圳市华科星电气有限公司 | 水热合成反应釜-防爆高压消解罐-西安常仪仪器设备有限公司 | 定制液氮罐_小型气相液氮罐_自增压液氮罐_班德液氮罐厂家 | 沈阳真空机_沈阳真空包装机_沈阳大米真空包装机-沈阳海鹞真空包装机械有限公司 | 篮球地板厂家_舞台木地板品牌_体育运动地板厂家_凯洁地板 | SDG吸附剂,SDG酸气吸附剂,干式酸性气体吸收剂生产厂家,超过20年生产使用经验。 - 富莱尔环保设备公司(原名天津市武清县环保设备厂) | 陕西安玻璃自动感应门-自动重叠门-磁悬浮平开门厂家【捷申达门业】 | 心肺复苏模拟人|医学模型|急救护理模型|医学教学模型上海康人医学仪器设备有限公司 | 棕刚玉_白刚玉_铝酸钙-锐石新材料 | 高柔性拖链电缆_卷筒电缆_耐磨耐折聚氨酯电缆-玖泰特种电缆 | 超声波_清洗机_超声波清洗机专业生产厂家-深圳市好顺超声设备有限公司 |
